Kísilverið á Bakka fær raforku á réttum tíma

Kristján Már Unnarsson skrifar
Þórarinn Bjarnason, verkefnastjóri Landsnets.
Þórarinn Bjarnason, verkefnastjóri Landsnets. Stöð 2/Arnar Halldórsson.
Einstök heppni með veður á norðlenskum heiðum á stóran þátt í því að kísilverið á Bakka fær rafmagn frá Þeistareykjum á réttum tíma en lengi var tvísýnt um háspennulínur vegna kærumála. Í fréttum Stöðvar 2 var rætt við Þórarin Bjarnason, verkefnastjóra hjá Landsneti.

Verkefni Landsnets er að reisa 193 möstur yfir sextíu kílómetra vegalengd til að tengja iðnaðarsvæðið á Bakka við orkuverin á Þeistareykjum og í Kröflu ásamt því að byggja þrjú stór tengivirki, í Kröflu, á Þeistareykjum og á Bakka. Að sögn Þórarins er þetta 7-8 milljarða króna verkefni.

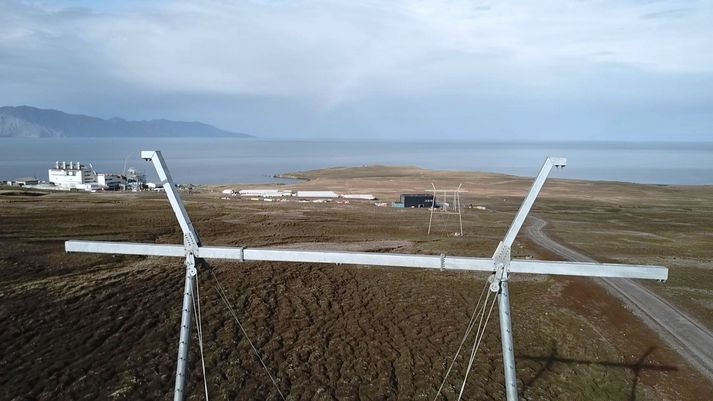

Öll möstrin eru nú risin og verið að strengja línuna á milli. Kísilverið á Bakka í baksýn.Stöð 2/Arnar Halldórsson.
Fyrir ári var öll línulagningin í uppnámi vegna kærumála umhverfisverndarsamtaka og stöðvaðist hún að stóru leyti um tíma. Landsnet hafði sitt fram í hverju málinu á fætur öðru en síðasta dómsmáli lauk í júni. Landsnet hefur síðan keppst við að vinna upp tapaðan tíma.



Þórarinn segir að samið hafi verið verktakann, sem leggur línuna, um að bæta í, en hann kemur frá Bosníu. Verktakinn hafi reynst mjög hjálpsamur.

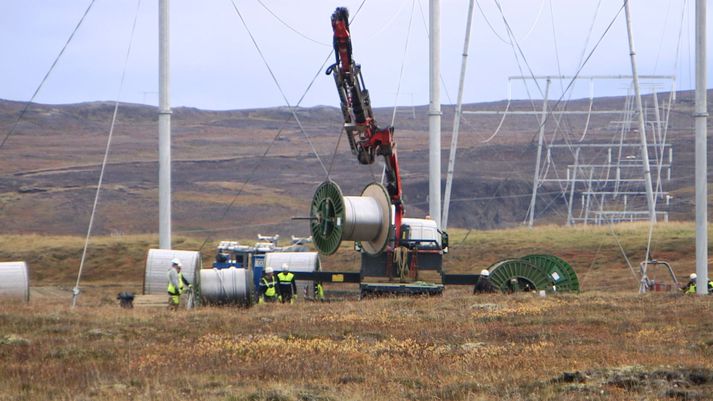

Háspennulínan strengd á möstrin á Reykjaheiði ofan Húsavíkur.Stöð 2/Arnar Halldórsson.
En fleira þurfti að koma til enda liggja línurnar um norðlenskar heiðar sem gerði vetrarvinnu erfiða.



„Við vorum náttúrlega ótrúlega heppnir með veður síðastliðinn vetur. Það kom sáralítill snjór," segir Þórarinn. Verktakinn hafi því getað unnið fram í desember og byrjað aftur í mars.





Nú eru öll möstrin risin og verið að strengja raflínurnar á milli. En tekst að tengja Þeistareykjavirkjun og kísilver PCC í tæka tíð? Þeirri spurningu svarar Þórarinn í frétt Stöðvar 2.


Tengdar fréttir

Gufu hleypt á fyrri aflvél Þeistareykja

Nýjasta stórvirkjun landsins, jarðhitavirkjunin á Þeistareykjum, er að verða tilbúin og verður gufu hleypt í fyrsta sinn á aflvélar í þessari viku.
